Resolución de la CC obliga al Inde a reconectar hidroeléctrica El Cóbano

Resolución de la CC obliga al Inde a reconectar hidroeléctrica El Cóbano

Las autoridades del Instituto Nacional de Electrificación (Inde) informaron que cumplirán con una orden de interconexión de la hidroeléctrica, dictada por los magistrados de la CC.

En conferencia de prensa realizada este sábado 21 de junio, el ministro de Energía y Minas y presidente del consejo directivo del Inde, Víctor Hugo Ventura; el gerente general de esa institución, Luis Adolfo Martínez Díaz, y Julio César Rodas, gerente de la Empresa de Generación de Energía Eléctrica (EGEE), declararon que se efectuará la interconexión conforme lo ordena la resolución.

Para que esta reconexión se lleve a cabo, se requirió a El Cóbano formalizar el contrato, ya que solo se suscribió uno para hacer pruebas en febrero del 2015. Además, fue necesario evaluar un punto de reconexión, debido a que el que operaba era irregular y ocasionaba interrupciones varias veces al año. El 5 de septiembre del 2024 provocó una falla de larga duración, con pérdidas considerables para el Inde, declaró Martínez Díaz.

Aseguró que, de acuerdo con el Reglamento de la Ley General de Electricidad, ante una situación de esa naturaleza, el Inde puede interrumpir la conexión hasta que la Comisión Nacional de Energía Eléctrica (CNEE) dictamine medidas correctivas y preventivas. Sin embargo, dicho expediente aún no ha sido emitido.

El directivo indicó que se ofreció a la planta El Cóbano un espacio para que habilite su bahía de conexión, denominada así al área destinada a la instalación de los equipos.

Los funcionarios del sector energético estatal aclararon que convocaron a una reunión con directivos y personeros de la planta El Cóbano tras haber sido notificados de la resolución, pero no acudieron. Por lo tanto, será el lunes 23 de junio cuando se presente una delegación en la planta ubicada en Guanagazapa, Escuintla.

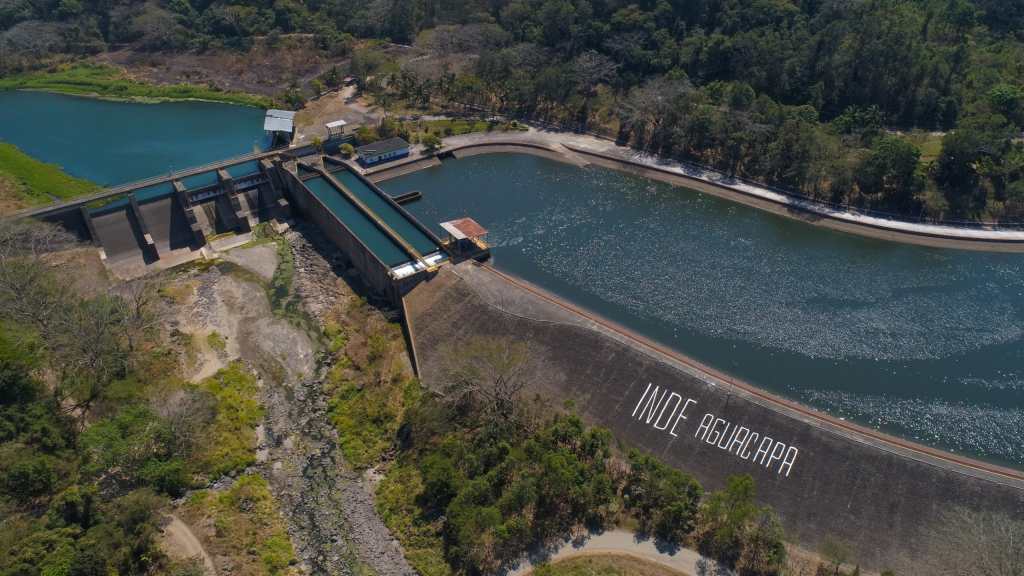

La planta El Cóbano había quedado fuera de los despachos de generación del sistema luego de presentarse fallas en un equipo. Aporta entre 8 y 10 megavatios (MW), mientras que Aguacapa despacha 90 MW.

Ambas hidroeléctricas operan en Guanagazapa, a unos 900 metros de distancia una de otra, y generan suministro bajo el modelo de cascada, utilizando el río María Linda para la producción y despacho.

«Son los grandes baches a resolver»

El ministro Ventura señaló que se están corrigiendo “baches” que tienen alrededor de 15 años, originados por estudios técnicos de ingeniería “muy deficientes” de factibilidad y diseño de la hidroeléctrica El Cóbano.

Alertó que los parámetros bajo los cuales fue diseñada implicarían la inundación de la casa de máquinas de Aguacapa, considerada la segunda planta generadora más importante propiedad del Indey la tercera más relevante a nivel nacional, por lo que “estos son los grandes baches que se están resolviendo”.

Agregó que no se consideró la conexión ni el acceso al transporte de energía de alta tensión en la línea de 230 MW.

“El Inde, generosamente, les permitió alojarse en la subestación, poniendo en vulnerabilidad nuestro propio sistema, con servicios auxiliares deficientes que provocaron al menos dos fallas al año durante más de una década, hasta la falla catastrófica de septiembre del 2024, que representó la pérdida de alrededor de seis mil megavatios hora de generación y daños monetarios que ascienden a US$2 millones, sin que haya quien los resarza”, afirmó el ministro.

Aclaró que se han prestado servicios que no han sido pagados por más de dos años, pero se acatará lo dispuesto por la CC y se colaborará para cumplir con lo establecido por la CNEE en la resolución del 2013.

“Esperamos que ahora finalmente esa planta cumpla con lo dispuesto en los reglamentos y normas de la industria eléctrica, y que nunca más se ponga en peligro el sistema eléctrico de Aguacapa ni el sistema nacional”, remarcó Ventura.

Tareas por desarrollar

Rodas expresó que se pretende que la conexión sea ordenada, coordinada y segura, tanto para la operación de Aguacapa como para El Cóbano y el sistema nacional interconectado.

Recordó que en la subestación de Aguacapa también operan otros agentes como Jaguar Energy, el Sistema de Interconexión Eléctrica de los Países de América Central (Siepac) y las tres unidades generadoras de Aguacapa.

“Se iniciaron gestiones con El Cóbano. Se les requirió una reunión para coordinar la reconexión ordenada por la CC, pero no asistieron. Tenemos autorización del Administrador del Mercado Mayorista (AMM) para el lunes 23, y ellos se presentarán en la planta y subestación para continuar con las gestiones estipuladas en la resolución”, añadió Rodas.

Los trabajos de reconexión podrían durar varios días, dado que se trata de un proceso técnico destinado a proteger los equipos de Aguacapa y la subestación, así como garantizar la seguridad del sistema nacional interconectado y de los operadores conectados a esa planta.

“Queremos hacerlo de manera coordinada, porque se trata de una situación de interés nacional que requiere una organización minuciosa para no afectar a otros agentes ni al sistema. Esperamos que en la reunión del lunes en la planta se logre un acuerdo positivo sobre las actividades necesarias para una conexión segura a Aguacapa, conforme a lo instruido por la CC”, concluyó.

INDE incumple orden de reconexión a El Cóbano, afirma abogado constitucionalista

El abogado constitucionalista Stuardo Ralón explicó la tarde de este sábado que existe una resolución de la Corte de Constitucionalidad (CC) que estableció un plazo de 48 horas para reconectar a la hidroeléctrica El Cóbano en un punto específico que le fue asignado hace 10 años.

“Hoy en día lo que tenemos es una resolución de la CC que fijó un plazo de 48 horas para que en un punto específico que fue asignado hace 10 años a la hidroeléctrica pudiera ser conectada, y en este momento el INDE ya incumplió con lo ordenado”, remarcó el jurista.

A su juicio, existe un incumplimiento de lo dispuesto por la CC, y debido a esa omisión, la hidroeléctrica El Cóbano presentó una solicitud de debida ejecutoria. El objetivo es evidenciar ante el expediente de amparo que ya se ha desobedecido el mandato, por lo que el tribunal constitucional deberá emitir instrucciones para hacer valer la resolución.

“Este es el estatus jurídico, es decir, hubo una orden de la CC en un amparo provisional, indicó que hay un punto específico para reconectarse, dio un plazo de 48 horas y esa resolución fue incumplida por el INDE. Ante ese incumplimiento ya se solicitó una debida ejecutoria al tribunal constitucional que conoce el amparo”, reiteró Ralón.

El abogado señaló que llama la atención otro aspecto: pese a la orden de la CC, el INDE notificó por escrito al Administrador del Mercado Mayorista (AMM) que no otorgaba la anuencia para la reconexión ni para el mantenimiento requerido para realizarla.

Al consignar por escrito, después del amparo provisional, que no autorizaba los procesos de reconexión, se dejó constancia del incumplimiento, lo cual —advirtió— podría generar responsabilidades legales para quienes hayan instruido que no se otorgara dicha anuencia.

Ralón también se refirió al comunicado y la conferencia de prensa de las autoridades del INDE, en las que manifestaron su intención de acatar la orden, pero condicionando la reconexión a la discusión de aspectos técnicos.

“La hidroeléctrica El Cóbano estuvo conectada por casi 10 años en ese punto específico en que la corte ya ordenó la reconexión. Por lo tanto, cualquier discusión técnica sobre mejoras o aspectos adicionales que requiera el INDE se puede abordar al amparo de la ley, pero después de cumplir con la reconexión ya ordenada. Lo que no puede hacerse es impedirla para discutir temas técnicos, porque eso evidenciaría una continuidad en el incumplimiento”, concluyó.
